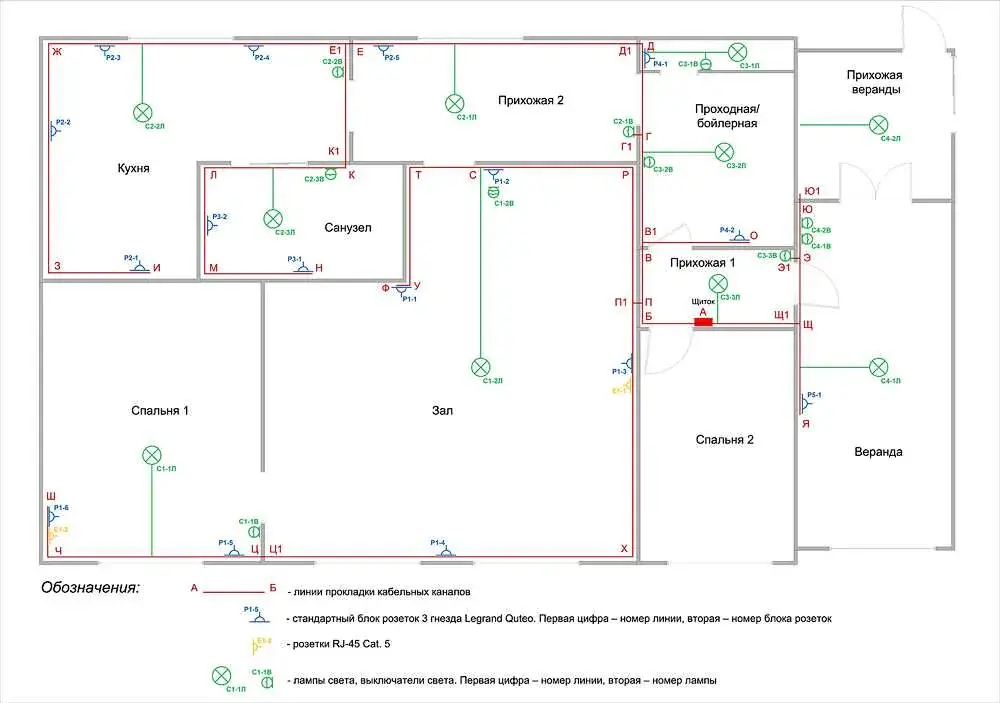

Разводка — это схема, по которой электричество доходит от щита до каждой розетки и светильника. Её нужно придумать до того, как в стенах появятся штробы и закончится штукатурка: после отделки любая правка превращается в вскрытие стен.

Разберём, как построить план, какие бывают схемы разводки, как выбирают кабель и трассы, какие правила учитывают и как организовать монтаж. Общий порядок работ — в статье «Монтаж электричества».

План начинается с использования помещения

Нарисуйте план с мебелью, техникой, рабочими местами и зонами света. Важно не только сколько приборов, но и как вы ими пользуетесь:

  • где будет стоять кровать, диван, стол, холодильник, телевизор;
  • где нужны розетки на уровне стола или кухонной столешницы;
  • какая техника мощная и работает долго (духовка, бойлер, кондиционер, тёплый пол);
  • где будет освещение: общее, местное, декоративное;
  • где понадобятся слаботочные линии: интернет, телевидение, камеры.

Заложите резерв, но осмысленный: розетки там, где вероятно подключение, а не «везде по метру».

Какие бывают схемы разводки

  • От щита по группам. Каждая группа (освещение, розетки комнаты, кухня, мощные приборы) идёт к щиту и защищена своим автоматом. Это основной подход для современного жилья.
  • Через распаечные коробки. Кабель от щита приходит в коробку, где ответвляется к розеткам или светильникам. Коробки остаются доступными, и соединения выполняют на клеммах.
  • Шлейфом. Розетки соединяют цепочкой, подключая одну за другой. Это экономит кабель, но нагрузка на первое соединение выше, а при сбое страдает вся цепочка.
  • Радиальная «звезда». К каждой розетке от коробки идёт отдельный кабель. Расход кабеля выше, но каждое подключение независимо.

Выбор зависит от помещения, нагрузки, бюджета и способа прокладки. Универсальной «лучшей» схемы нет.

Группы и защита

Специалист распределяет потребителей по группам, подбирает кабель и аппараты для каждой. Общие подходы: освещение отдельно от розеток, мощную технику на отдельные линии, влажные помещения — через УЗО или дифавтомат, трёхфазную нагрузку распределять по фазам равномерно. Сечение нельзя выбирать по названию комнаты или совету из интернета: его считают по нагрузке и условиям прокладки. Как подобрать автомат под кабель, описано в статье «Как правильно подобрать автомат для провода», а щит — в статье «Сборка электрического щита».

В существующем помещении сначала оценивают состояние проводки и возможности ввода. Новая техника может потребовать изменить схему, а не просто добавить розетку.

Какой кабель и какие трассы

  • Медь. В зданиях применяют кабели и провода с медными жилами: это требование ПУЭ (п. 7.1.34) для жилых и общественных зданий.
  • Типичные сечения. Для освещения часто используют 1,5 мм², для розеток — 2,5 мм²; реальное значение определяют расчётом.
  • Пожарные характеристики кабеля. Марку и исполнение выбирают по условиям прокладки и требованиям объекта. Обозначение нг указывает на нераспространение горения в установленных условиях испытаний, а LS — на пониженное дымо- и газовыделение. Это не означает, что изоляция негорючая; свойства проверяют по документации конкретного изделия.
  • Защита кабеля. В стене, потолке и полу кабель прокладывают с учётом механической защиты, в гофре или каналах.

Трассы прокладывают строго горизонтально и вертикально, параллельно строительным линиям, а не «по диагонали». Так проще найти кабель позже и не повредить его, когда будете сверлить стену. Пересечений с другими инженерными системами избегают или решают отдельно, а от тепловых и газовых труб выдерживают требуемые расстояния. Какие именно пункты СП 256.1325800.2016 и ГОСТ Р 50571.5.52 применяют к вашему объекту, определяет проект.

Распаячные коробки

Соединения в стенах не замуровывают без доступа. Распаячные коробки остаются под съёмной крышкой или в открытом месте. Все соединения делают на клеммах, а не скрутками. Коробки показывают на схеме, чтобы потом их не искали вскрытием стен.

Как организовать монтаж

  • 1. Согласуйте план и смету. Зафиксируйте число точек, линий и защиты.
  • 2. Разметьте трассы. Нанесите на стены и потолок линии, места коробок и подрозетников.
  • 3. Проложите линии. Штробы, гофра, кабель, коробки.
  • 4. Соберите щит. Подключите линии.
  • 5. Проверьте до закрытия. Целостность линий, соединения, маркировка.
  • 6. Зафиксируйте трассы. Сфотографируйте открытые участки и составьте схему.
  • 7. После отделки установите механизмы. Розетки, выключатели, светильники.

Схема для хранения

Фото и схема скрытых трасс нужны не только электрику. Они пригодятся, когда вы будете вешать шкаф или полку и не захотите попасть в кабель. Эти материалы не заменяют проверок, но сильно упрощают жизнь.

Частые ошибки

  • Разводка без плана мебели: розетки оказываются за шкафом.
  • Слишком мало групп: одна авария оставляет без света всю квартиру.
  • Кабель «по диагонали».
  • Скрутки в стенах.
  • Нет фото трасс.
  • Мощная техника подключена в обычную группу.

Что подготовить для обсуждения

Подготовьте план помещения, этап ремонта, список оборудования и фото щита. Что ещё полезно передать подрядчику, — в статье «Что передать подрядчику для расчёта». Для коммерческих помещений см. страницу «Электромонтаж коммерческих помещений в Новокузнецке».

Нормативные документы

  • Правила устройства электроустановок (ПУЭ), седьмое издание, глава 7.1.
  • СП 256.1325800.2016 «Электроустановки жилых и общественных зданий. Правила проектирования и монтажа».
  • ГОСТ Р 50571.5.52 «Электроустановки низковольтные. Выбор и монтаж электрооборудования. Электропроводки».
